5月16日,公司#4機組B級檢修工作正式開始,本次B修計劃總工期為30天。
公司#4機組B級檢修工作是繼#3機組B級檢修完成后又一項重點檢修任務。檢修項目涵蓋汽機、鍋爐、電氣、熱工、灰硫、節能、反措、文明生產治理等,其中重點技改項目2項、標準項目465項、非標項目29項。本次檢修重點項目為#4爐等離子改造和電泵軟啟動改造,其他主要項目包括鍋爐受熱面檢查、水冷壁T23焊縫檢查,#4機高壓主汽門、中壓主汽門臨時濾網拆除、#1、2高調門防轉銷退出缺陷、空冷系統加裝噴淋裝置,4A高廠變繞組變形試驗、10kV開關柜加裝測溫系統,脫硫塔防腐修補等。
為安全、精細、高效完成此次B級檢修任務,公司多次召開#4機組B級檢修工作準備會,并成立檢修領導小組,要求本次#4機組B級檢修本著“應修必修、修必修好"的理念,在總結#3機組B級檢修工作中成功經驗和存在不足的基礎上,從組織、安全、技術、管理、物資保障等方面入手,開展缺陷核查核對、檢修方案制定、討論決定重點項目的工期目標、安全目標、質量目標,要求明確檢修工作安排到天、嚴控節點工期責任到人。

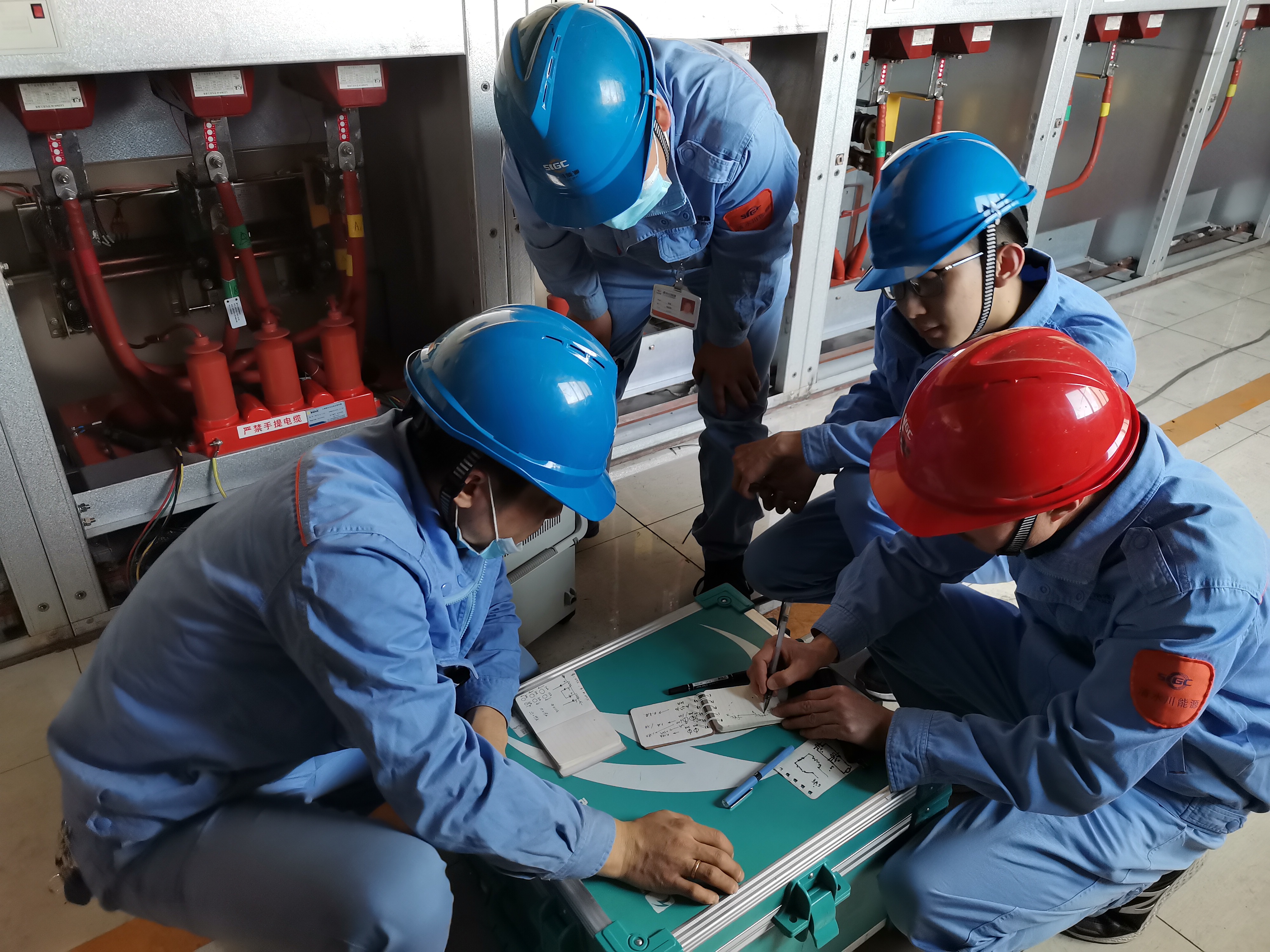

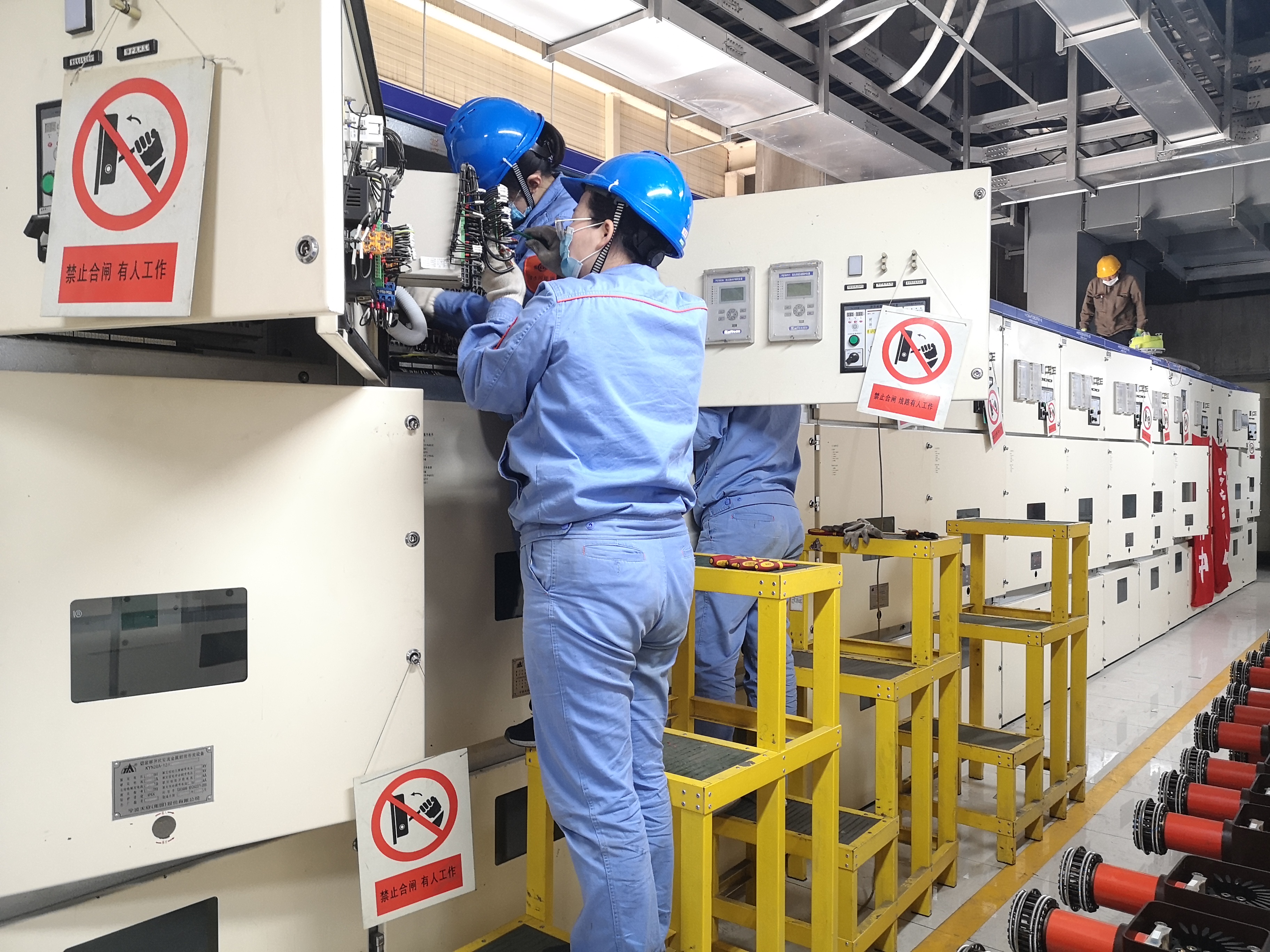

在#4機組B級檢修現場,清水川能源公司生產技術部、安環部和檢修維護部深入檢修現場分專業對參修人員進行安全技術交底會。各級管理人員深入現場,嚴把檢修初期的設備解體檢查關,使設備檢修的全過程處于受控狀態。各級參修人員與外委檢修單位工作人員精誠合作、同心協力,穩步推進檢修工作。截止5月20日,公司#4機組B級檢修工作已開工工作票150張,完成8張,待開工14張。
