4月13日,按照陜西府谷清水川電廠三期擴建工程電氣GIS區域規劃要求,將現有750kV清陜II線電抗器B、C相及中性點電抗器按照設計位置整體移位成功。
為確保電抗器移位過程安全可靠,清水川能源公司高度重視,統籌安排,三期技術管理部提前謀劃,組織監理單位、總包單位、施工單位及生產系統相關部門開展安全技術交底并簽字確認,同時要求施工單位嚴格遵守“三措一案”及大件起吊專項措施,將起吊運輸風險全部排除,為三期擴建工程場地使用做好準備。

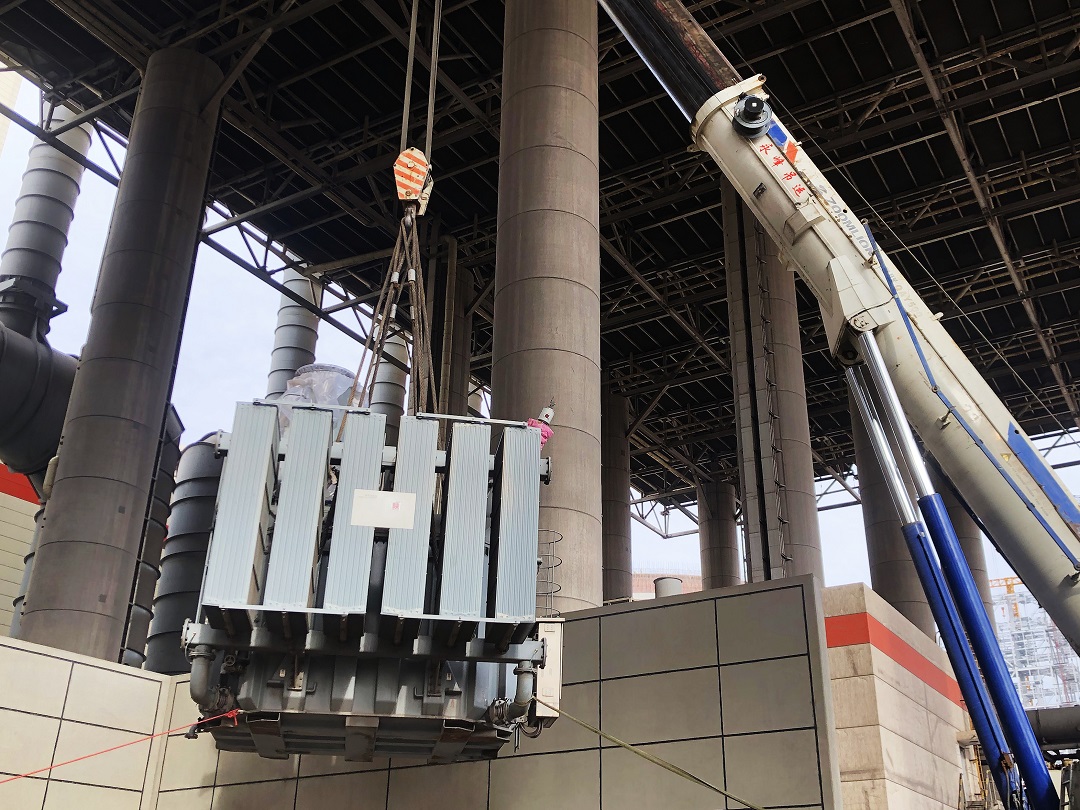

此次移位單相電抗器總重109噸,采用500T汽車吊及平板車進行起吊運輸工作,移動距離約500米。主要完成清陜II線電抗器B、C相及中性點電抗器站內的帶油整體遷移,包括電抗器二次電纜的拆除及復裝、電抗器裝車、站內運輸、電抗器就位及后續試驗和調試等工作,為后期750kV氣管母線安裝、調試奠定了堅實基礎。
