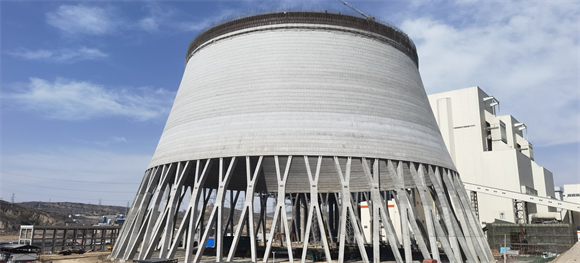

4月28日,府谷清水川煤電一體化電廠三期擴建工程5號間冷塔筒壁第47節混凝土澆筑完成,施工標高至101米,順利完成過百米節點目標。
清水川能源公司三期擴建工程采用一機一塔間接空冷“四塔合一”方案,筒壁為雙曲線鋼筋混凝土結構,塔高206米,出口直徑95.8米,喉部直徑90米。
5號間冷塔自2021年11月18日第一方混凝土澆筑以來,公司始終堅持“基建是安全的開始,基建是生產的開始,基建是經營的開始,基建是精細化的開始”的建設理念,以“高標準達標投產,創中國電力行業優質工程,爭創國家優質工程金獎”為建設目標,嚴格抓好各項質量管控工作,編制《質量管理手冊》《風險管理手冊》和《基建期事故案例匯編》,把握好設計、制造、施工等各環節的質量控制要點。
施工過程中,項目全體參建人員克服時間緊、任務重、高空作業難度大、自然環境惡劣等不利因素,充分發揚“特別能吃苦、特別能戰斗、特別能奉獻”的精神,在科學有效的安全質量管理體系下,順利實現項目節點目標按期完成。
