5月26日0點57分,清水川能源公司#4機組C級檢修后順利實現并網運行,標志著歷時30天的#4機組C級檢修工作圓滿收官,為接下來安全迎峰度夏夯實了基礎。
為全面完成此次檢修工作,公司在“保安全,強質量,控工期”的原則下,提前部署各項工作,成立檢修工作領導小組,進一步明確責任分工,實現組織協調、質量安全、技術指導、宣傳引導和后勤保障等各項工作的有序推進,確保檢修前準備充分、檢修中扎實推進、檢修后機組穩定運行。

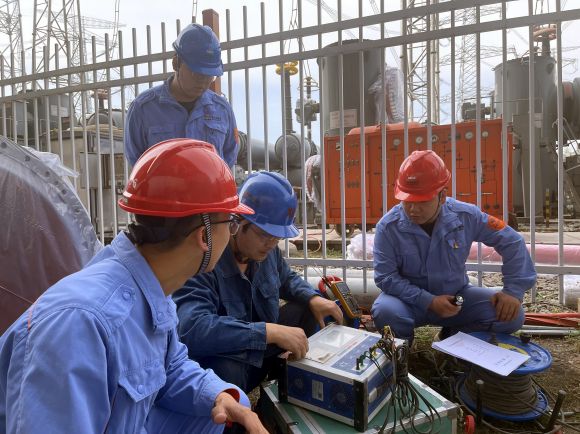

本次#4機組C級檢修,完成標準項目391項,非標準項目71項,實際完成率100%。全體工作人員本著“以安全為基礎,以質量為中心,應修必修、修必修好”的工作標準,對廠區設備進行詳細“體檢”,對存在的安全隱患進行系統治理,重點完成了02、03啟備變系統升級改造、二期750kV“角型”接線改“3/2”接線、鍋爐受熱面防磨防爆檢查、鍋爐脫硝催化劑再生和換新等項目,如期實現了效率高、安全好、質量?jī)?yōu)的檢修目標。
目前,清水川能源公司#2、#3、#4機組上半年等級檢修工作任務已全部完成,機組設備運行正常,各項指標參數良好。下一步,公司將繼續對照各專業優化運行技術措施,全面核查機組運行方式和參數,做好檢修經驗總結工作,全力保障機組的高質量運行,為沖刺全年發電任務奠定堅實的基礎。
