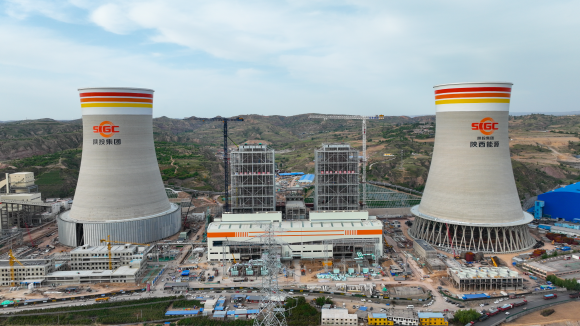

本次受電范圍為750kV 7540和7542開關、#5主變、廠高變、輸煤變A、輸煤35kV A段以及廠用10kV 5A、5B段。按照西北網調安排的操作時間,公司各級管理人員、操作人員、調試單位、安裝單位提前到達指定地點進行安全技術交底。操作過程中,各級管理人員到位監護協調,全體操作人員熟悉受電方案,按照西北網調調令和調試命令逐項操作、認真記錄、仔細驗收,在全員密切配合和精心協作下,原計劃16小時的#5機組廠用受電工作提前4小時圓滿完成。
截至目前,本次受電范圍內所有設備均運行正常,公司已按照調試計劃為二級、三級電源系統開始受電。
